Kiểm tra tiến độ thi công tại Trung tâm Điện lực Quảng Trạch

Font size : A- A A+



Chiều ngày 15/5/2020, UBND tỉnh kiểm tra hiện trường tiến độ thi công tại Trung tâm Điện lực Quảng Trạch, do đồng chí Nguyễn Xuân Quang, Phó Chủ tịch Thường trực UBND tỉnh, Trưởng Ban Chỉ đạo, cùng lãnh đạo các Sở, ban, ngành: Công Thương, Kế hoạch-Đầu tư, Tài chính, Xây dựng, Tài nguyên-Môi trường, Ban Quản lý Khu kinh tế, Công an, Bộ đội Biên phòng, Văn phòng UBND tỉnh; UBND huyện Quảng Trạch, UBND xã Quảng Đông... và làm việc với Ban Quản lý Dự án điện 2 (ANĐ 2).

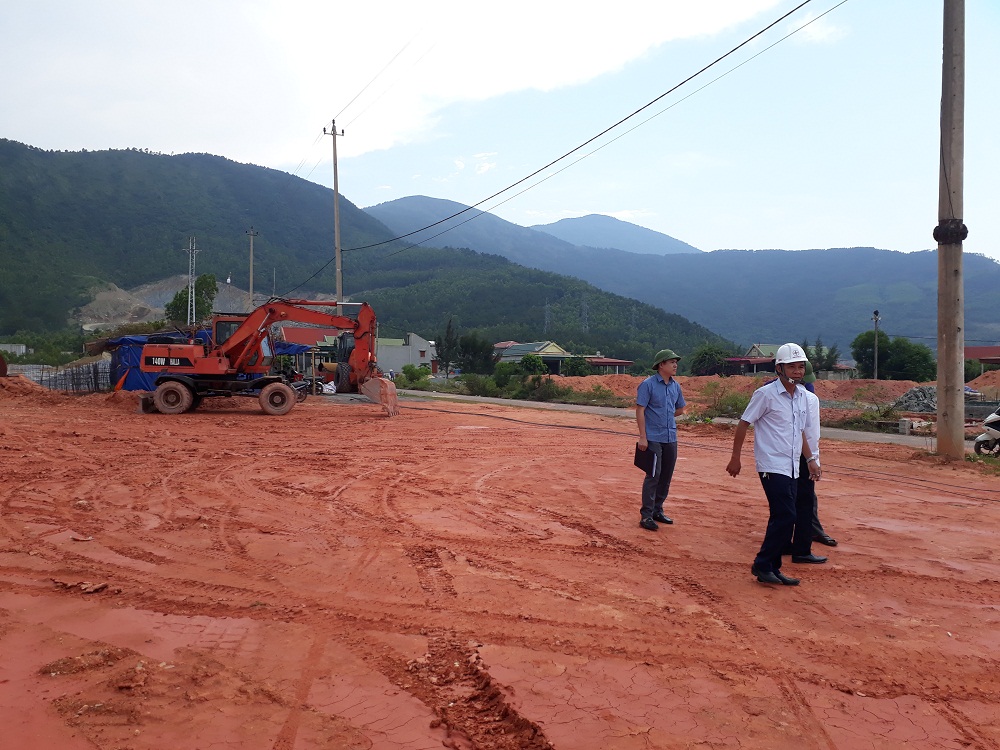

Đơn vị thi công triển khai các hạng mục Khu tái định cư giai đoạn 3




Thi công Khu tái định cư giai đoạn 3: Ban QLDA ODA huyện Quảng Trạch đã bàn giao mặt bằng cho đơn vị thi công và ngày 27/03/2020 các nhà thầu đã tiến hành động thổ thi công xây dựng các hạng mục.


Kiểm tra hiện trường GPMB Trung tâm Điện lực Quảng Trạch

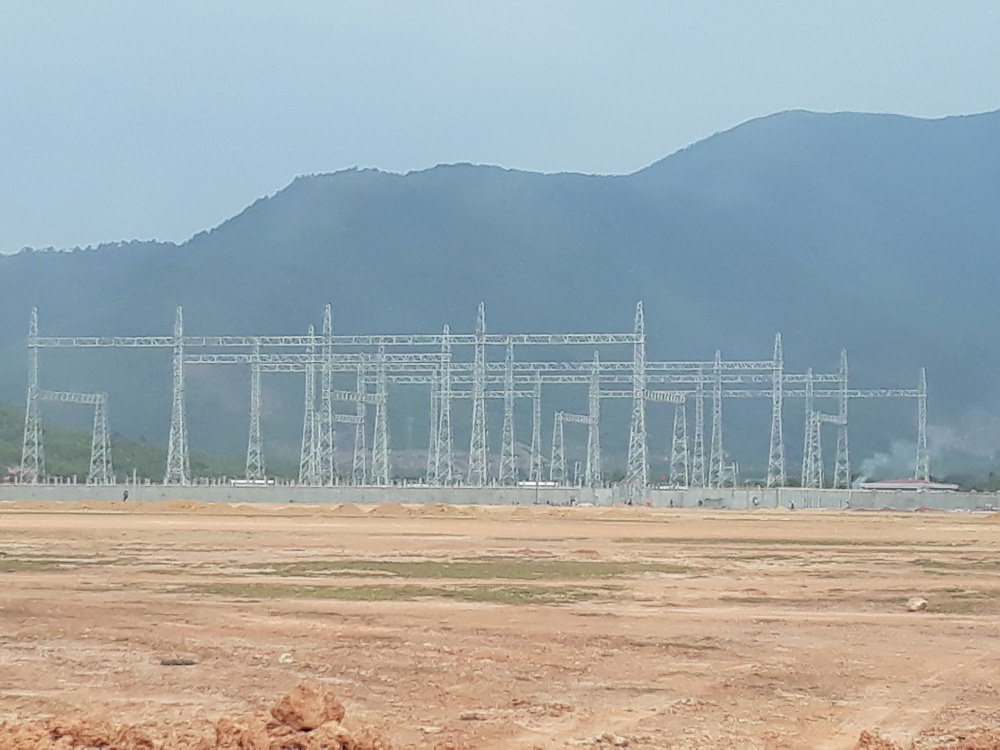

Thi công mặt bằng Trung tâm Nhiệt điện và hạng mục sân phân phối 500kV




Tại khu vực mặt bằng xây dựng nhà máy có 5 hộ dân đã nhận tiền nhưng chưa bàn giao mặt bằng; khu vực nhà điều hành có 1 hộ dân lấn chiếm đất xây dựng nhà trái phép và làm hàng rào để sản xuất chăn nuôi với diện tích khoảng 2,5 ha; khu vực kênh thoát nước hoàn trả có 2 hộ dân thường xuyên ngăn cản và lập hàng rào không cho thi công, 1 hộ lấn chiếm đất xây dựng nhà trái phép chưa tháo dỡ để hoàn trả mặt bằng...; chưa hoàn thành công tác bồi thường GPMB ở khu vực chòm 1, 2, 3 thôn Vịnh Sơn và khu vực để xây dựng hạng mục khu nhà trực vận hành...


Hiện công tác bồi thường GPMB ở chòm 1, 2, 3 thôn Vịnh Sơn vẫn chưa hoàn thành, vì vậy vẫn còn tiềm ẩn nhiều vấn đề phức tạp. Do đó, công tác bảo đảm an ninh trật tự vẫn cần tiếp tục thực hiện.


Toàn cảnh buổi làm việc tại Ban QLDA Điện 2





Kết luận buổi làm việc, đồng chí Nguyễn Xuân Quang Trưởng Ban chỉ đạo GPMB Trung tâm Điện lực Quảng Trạch nhấn mạnh tầm quan trọng của dự án Nhiệt điện Quảng Trạch, trong thời gian tới cần có các giải pháp, biện pháp cụ thể để kiên quyết xử lý theo đúng quy định của pháp luật đối với các trường hợp cố tình vi phạm, không chấp hành quy định của pháp luật; kịp thời phát hiện xử lý nghiêm các trường hợp lấn chiếm, tái lấn chiếm đất, tập trung giải quyết dứt điểm những vướng mắc, tồn đọng liên quan đến GPMB xây dựng Nhà máy Nhiệt điện Quảng Trạch I.



TH-Chí Thanh
